Представим: у одного исполнителя в работе три карточки — подготовить макет, исправить текст и собрать отчёт. Он переключается между ними, но ни один результат ещё не передан. Для личной доски можно начать с одной активной карточки; для команды из четырёх исполнителей — проверить предел в пять или шесть карточек на общем этапе. Число станет рабочим только после наблюдения за завершением задач.
WIP-лимит ограничивает количество начатых, но ещё не завершённых задач в выбранной части процесса; WIP расшифровывается как Work in Progress, незавершённая работа. За устройством доски можно разобрать этапы. Здесь задача практическая: выбрать предел, договориться о действиях при заполнении и проверить, не мешает ли правило работе.
Какое число поставить на старте
Для четырёх исполнителей на одном этапе пробным WIP-лимитом могут стать пять или шесть карточек. Для одного человека разумная исходная гипотеза — одна активная карточка. Числа обозначают варианты эксперимента, а не норму выработки: размер задач, ожидания и доступность исполнителей меняют результат.
Перед выбором договоритесь, что считается карточкой. Если один человек заводит карточку на каждую мелкую правку, а другой держит в одной карточке весь проект, одинаковый предел ничего не говорит о нагрузке. Выберите сопоставимые рабочие результаты. Например, отдельный макет страницы и отдельный отчёт, а не вся рекламная кампания рядом с исправлением заголовка.
Как посчитать по числу исполнителей
Посчитать пробный предел по числу исполнителей можно двумя способами: прибавить к их числу один или умножить число на 1,5. При четырёх исполнителях получаются пять и шесть карточек соответственно. Оба ориентира служат отправной точкой для проверки; арифметика не показывает, сколько работы команда действительно завершит.
Считайте людей, которые работают именно на выбранном этапе. Четыре автора и один редактор не означают пять исполнителей в колонке проверки. Для редактора нужна собственная оценка доступности: проверка занимает весь день или только согласованное окно. При дробном результате умножения команда выбирает целое число и записывает выбор как гипотезу. Если готовы попробовать только один вариант, начните с меньшего и наблюдайте за препятствиями.
Как проверить число за неделю
Проверить стартовое число за неделю можно сравнением одинаковых ежедневных наблюдений: сколько карточек находится на этапе, сколько ждёт и сколько покидает этап после завершения. Неделя — начальный период проверки, не доказательство устойчивого эффекта.
Сначала пять рабочих дней считайте карточки в одно и то же время без нового ограничения. Допустим, получился ряд 6, 8, 7, 9, 5. Сумма — 35, среднее — семь карточек. Команда может проверить предел в шесть, немного ниже наблюдаемого среднего. Следующие пять рабочих дней сохраняйте время подсчёта и отдельно отмечайте блокировки. Если за период не завершилось ни одной сопоставимой задачи, продлите наблюдение: делать вывод только по числу карточек рано.
На что ставить предел

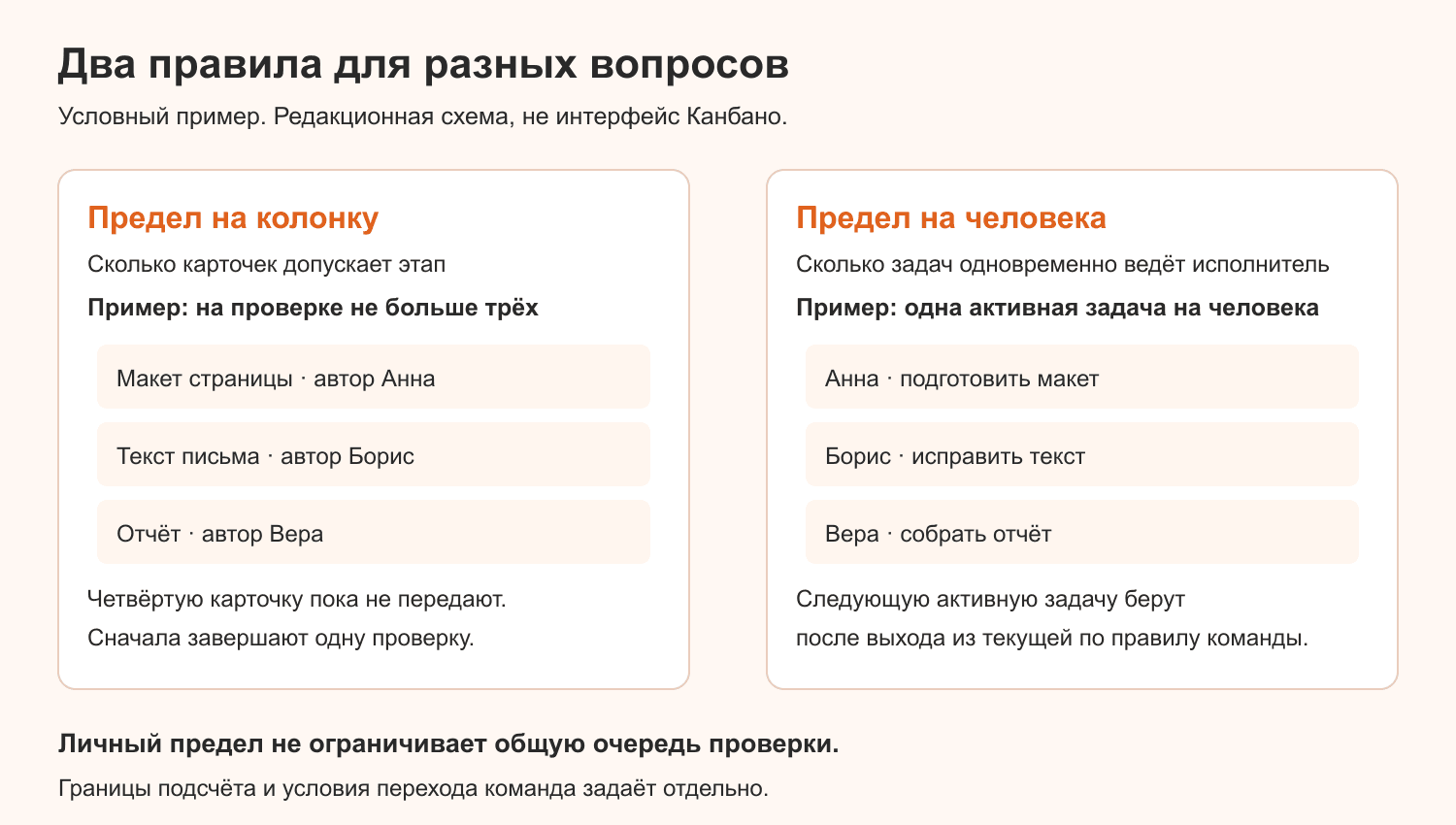

Предел ставят на рабочий этап, на одного исполнителя либо на весь начатый участок доски. Для команды с разделением ролей исходный вариант — предел этапа: он показывает, где нельзя принимать следующую карточку, пока предыдущая не продвинулась.
Допустим, авторы передали редактору четыре текста, а согласованный предел проверки — три. Пятое готовое к проверке задание увеличит очередь, но не добавит редактору времени. Команде нужно решить, кто снимет замечания или выполнит часть проверки. Перемещение карточки в соседнюю колонку без фактической передачи работы только спрячет переполнение.
Лимит исполнителя отвечает на другой вопрос: сколько начатых задач одновременно закреплено за конкретным человеком. Он нужен, если один участник открывает новые карточки на разных этапах и не доводит прежние до согласованного результата. Индивидуальное ограничение не заменяет предел общей очереди: у каждого может быть по одной карточке, но все карточки будут ждать одного проверяющего.
Назовите границы обоих правил. Например, человек держит одну задачу, которую сейчас выполняет, а этап проверки допускает три незавершённые карточки независимо от авторов. Карточка с назначенным исполнителем в бэклоге не становится начатой автоматически: условие начала задаётся процессом команды.

Когда достаточно предела на всю доску
Предела на всю начатую работу достаточно, когда команда из двух-трёх человек проходит короткий процесс без самостоятельных очередей между ролями. Считайте карточки от согласованного начала до завершения, исключая бэклог и выполненные задачи.
Общий предел сохраняет простое правило входа: новую работу берут после выхода завершённой карточки. Если внутри начатого участка появилась очередь на согласовании, общий подсчёт уже не объясняет задержку. Добавьте отдельный предел проблемного этапа или уточните границы процесса. Число колонок само по себе не определяет нужный вариант: решающим остаётся место, где карточки ждут.
Какие колонки лимитировать
Лимитировать стоит колонки, в которых работа уже начата, но ещё не завершена: выполнение, проверку и ожидание внутри процесса. Бэклог до начала работы и колонка с действительно принятыми результатами учитываются отдельно. Ориентируйтесь на смысл этапа, а не на его порядковый номер.
«Ожидание ответа» не перестаёт быть незавершённой работой из-за паузы. Если команда уже приняла обращение и обещала результат, ожидание клиента входит в выбранные границы WIP. Иначе перенос в ожидание будет освобождать место лишь на экране, а число начатых обращений продолжит расти.
Пределы разных этапов не обязаны совпадать. В колонке выполнения могут работать четыре человека, а согласованием заниматься один. Заполненная колонка проверки показывает, куда направить внимание: получить замечания, помочь проверяющему, уточнить условия принятия. Увеличение её предела без изменения самой проверки разрешит накопить больше ожидающих карточек.
Если результат передан на проверку и сотрудник больше не выполняет по нему действий, у сотрудника может освободиться место по личному правилу. Но в общем WIP начатой работы карточка останется до согласованного завершения. Различие нужно оговорить заранее, чтобы участники не считали одну доску по разным правилам.
Почему бэклог считают отдельно
Бэклог считают отдельно, потому что он содержит возможную будущую работу, а WIP — уже начатую. Очередь может быть длиннее рабочего предела; само наличие идеи не означает обязательство выполнять её сейчас. Для отбора можно упорядочить очередь.
Название «Готово» тоже требует условия выхода. Если результат ещё должен принять заказчик, карточка остаётся незавершённой независимо от названия колонки. Отделите ожидание приёмки от завершённых задач, иначе подсчёт будет преждевременно освобождать место.
Что делать, когда лимит достигнут
Когда лимит достигнут, остановите приём новой обычной работы и найдите действие, которое продвинет одну из уже начатых карточек. Начните с ближайшей к завершению: передайте результат, исправьте замечание, получите недостающий ответ. Заполненный этап задаёт вопрос о препятствии, а не требует от всех участников бездействовать.
Если колонка переполнена ещё до введения правила, не возвращайте начатые карточки в бэклог ради красивого числа. Сохраните их положение, запишите фактическое превышение и договоритесь не добавлять новые до освобождения места. Превышение три вместо двух должно оставаться видимым, пока одна карточка действительно не покинет участок.
Помощь может состоять в проверке готового результата, получении согласования или подготовке данных для коллеги. Не каждый участник способен заменить специалиста, который задерживает этап. При отсутствии нужных полномочий или навыка назовите того, кто может снять зависимость, и договоритесь о моменте проверки ответа. Новая задача не устраняет прежнее ожидание.
Что делать с заблокированной карточкой
Заблокированную карточку оставляют в подсчёте незавершённой работы и отмечают причину остановки. В описании укажите, чего не хватает, от кого нужен ответ и кто выполнит ближайшее действие. Пауза не превращает принятое обязательство в будущую идею.
Например, макет ждёт утверждения текста. Ближайшее действие — запросить решение у согласующего, а не бесконечно двигать карточку между колонками. Если ожидание длительное, команда может отдельно определить предел активно выполняемых задач и общий предел начатых обязательств. Исключение не должно незаметно увеличивать общий WIP: место заблокированной карточки и условия приёма новой работы остаются записанными.
После снятия блокировки проверьте причину. Если исходные данные повторно не приходят к началу работы, измените условие входа: нужный текст должен быть согласован до принятия макета. Лимит показал задержку; устранение причины требует отдельного решения.
Как понять, что число выбрано неверно
Неверно выбранное число видно по работе правила: слишком высокий предел допускает прежнее накопление, а чрезмерно низкий не даёт принять подготовленную работу при реальной доступности исполнителей. Оценивать нужно оба признака вместе с завершением карточек.
Для сравнения выберите один тип задач и одинаковые границы начала и конца. За неделю запишите число завершённых карточек, повторные блокировки и случаи, когда новая работа ждала только из-за предела. Для проверки задержек можно измерить время цикла; данные собирайте вручную, если используете описанный здесь способ.
Связь объёма незавершённой работы и среднего срока описывает закон Литтла при выполнении его условий. Из связи нельзя вывести обещание, что уменьшение лимита вдвое вдвое ускорит любую команду. Пропускная способность и состав задач могут измениться. Для ожидания до начала работы полезно отдельно проверить полный срок.
Что значит, если лимит не сработал за неделю
Если лимит не сработал за неделю, его значение может оказаться выше фактической потребности, но одной недели недостаточно для окончательного вывода. Проверьте, была ли новая подготовленная работа и не скрыто ли превышение переносом карточек.
Если начатые задачи копятся, а предел остаётся далёким, попробуйте уменьшить его на одну карточку на следующий период наблюдения. Если работа завершается без очередей, снижать число только ради достижения границы не требуется. Цель проверки — удержать поток, а не ежедневно упираться в запрет.
Что проверить, если людям нечего брать в работу
Если людям нечего брать в работу, проверьте подготовленную очередь, доступность нужных навыков и границы ограничения. Пустой бэклог не доказывает, что лимит мал; очередь, которую способен обработать только занятый специалист, не означает свободную мощность всей команды.
При доступном исполнителе и подходящей подготовленной задаче найдите, что занимает места. Если общий предел смешивает независимые процессы, разделите его по участкам. Если причина только в выбранном числе, увеличьте его на одну карточку и повторите наблюдение. Не меняйте одновременно число, этапы и условия готовности: сравнить последствия будет трудно.
Как договориться с командой о срочных задачах
Договориться о срочных задачах можно через заранее записанные основания исключения, право его разрешить и условия возвращения к обычному пределу. Срочность должна обозначать последствие задержки, а не желание заказчика получить результат раньше остальных.
Перед стартом обсудите с исполнителями, какую очередь нужно сократить и что делать при заполнении. Предел не используется как оценка личной занятости: сотрудник может помогать завершению чужой карточки, не заводя новую себе. Согласуйте, где будет видна помощь и кто отвечает за итоговый результат.
Не снижайте предел резко без плана по уже начатой работе. Если карточек существенно больше выбранного числа, запрет на новые задачи сочетают с разбором текущих обязательств: что можно завершить, какое ожидание снять, какую работу отменить по решению заказчика. Отменённая карточка освобождает место только после явной отмены обязательства.
Как быть со срочной задачей
Срочную задачу при заполненном этапе принимает участник, которому команда заранее дала право разрешать исключение. Допустим, таким основанием считается недоступность оплаченного сервиса для клиента. Координатор подтверждает основание, назначает исполнителя и записывает превышение.
Укажите, какая начатая работа будет приостановлена, кто уведомит её получателя и когда проверят возвращение к пределу. Приостановленная карточка остаётся обязательством. Дополнительное место можно освободить после завершения срочной работы, а не переименованием старой задачи. Если исключения повторяются, пересмотрите долю срочных обращений и правило их приёма. Постоянное превышение под словом «срочно» лишает предел смысла.
Как держать лимит в Канбано

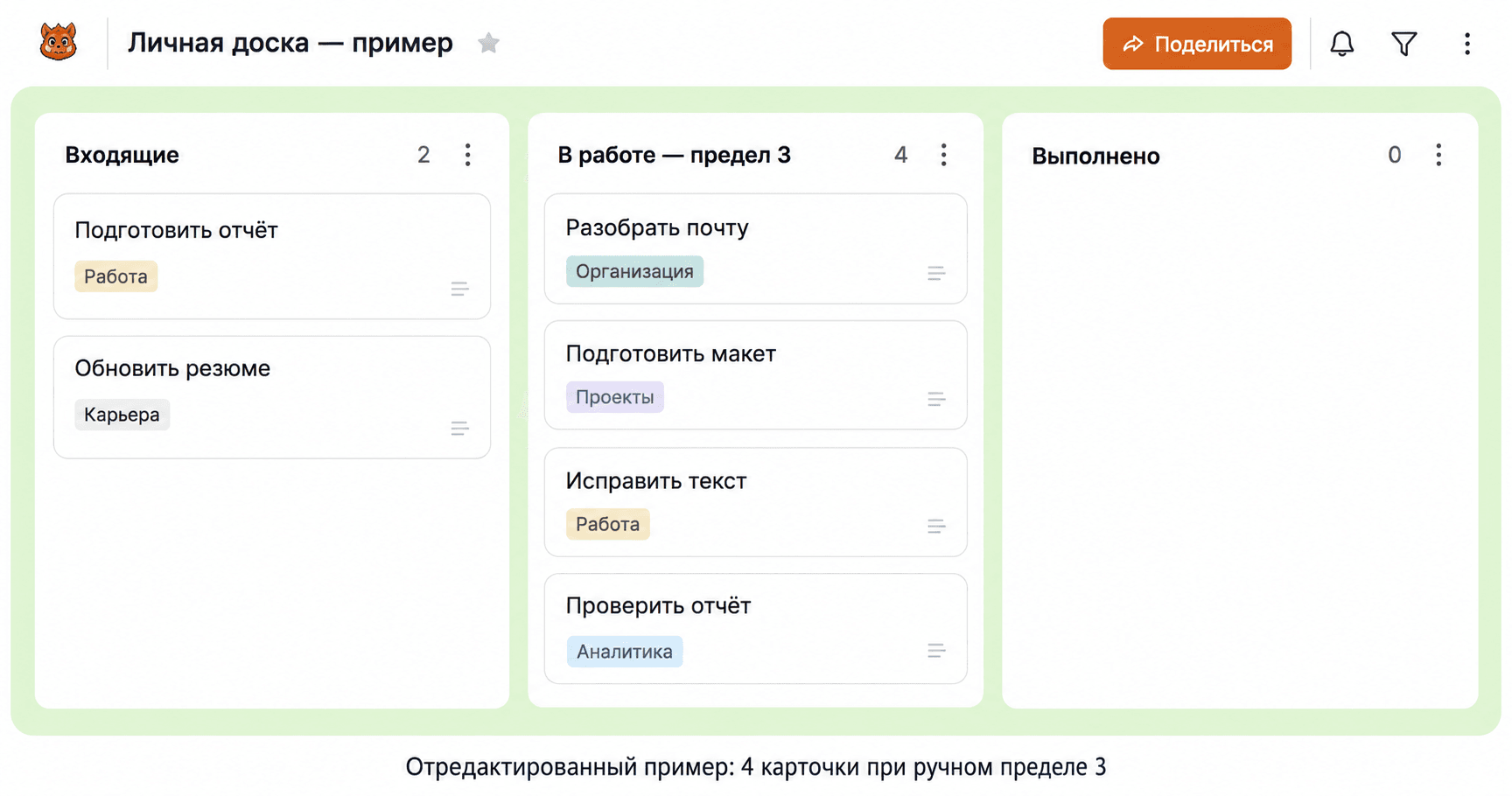

Держать лимит в Канбано можно вручную: вписать выбранное число в название колонки, считать находящиеся в ней карточки и не принимать следующую при заполнении. Например, «В работе — предел 3». Число в названии — запись договорённости, а не встроенный запрет на перемещение.

Для общего предела запишите в названии доски правило начатой работы и перечислите участвующие колонки в описании отдельной карточки с правилами. Карточка с правилами служит только инструкцией, не дублирует статусы рабочих задач и не входит в подсчёт. Если ограничение касается одного этапа, отдельный реестр для контроля создавать не нужно.
На проверке смотрите всю ограниченную колонку. Фильтр по исполнителю может скрыть чужие карточки, поэтому видимую после фильтрации часть нельзя считать общей загрузкой этапа. При превышении сначала выясните причину: разрешённое исключение, забытое перемещение или новая работа, принятая без проверки места.
Записывайте ближайшее действие по препятствию в самой рабочей карточке. Исполнитель и согласованный срок относятся к работе; момент пересмотра лимита можно указать в карточке правила. Способ не рассчитывает на автоблокировку, предупреждение о переполнении или автоматический расчёт метрик. Решение о приёме и подсчёт выполняют участники.
Что делать, если доска личная
На личной доске начните с одной активно выполняемой карточки и отдельно учитывайте начатые дела, которые ждут чужого ответа. Сначала завершите доступное действие по текущему делу, затем выбирайте следующее из входящей очереди. Личная договорённость должна уточнять, считается ли ожидание в общем пределе.
Для рабочего числа нужны три условия: границы подсчёта записаны, при заполнении известно следующее действие, после наблюдения можно объяснить сохранение или изменение предела. Начните с одного участка и пересмотрите число по карточкам, которые действительно завершились или остановились.
Чтобы проверить правило на своём процессе, можно создать рабочую доску и вписать пробный предел в название выбранной колонки.
