Как использовать канбан-доски?

21 июля 2026 г.

Собрать доску просто: три колонки, карточки, поехали. Сложно сделать так, чтобы доска показывала реальную работу, а не превращалась в свалку карточек, которые никто не двигает. Разница — в том, как расставлены колонки, договорилась ли команда об ограничениях и умеет ли доску читать.

Это практическое руководство: как разложить процесс по колонкам, что писать на карточках, как ограничить число задач в работе и разбирать доску на планёрках. Теория метода — принципы, история, отличия от scrum — разобрана отдельно в статье про методологию канбан; здесь речь только о работе руками.

С чего начать работу с канбан-доской?

Начать стоит с описания реального процесса, а не с готового шаблона. Доска полезна ровно настолько, насколько её колонки совпадают с тем, как работа идёт сейчас.

Соберите команду на полчаса и восстановите путь одной типичной задачи: где она появляется, через чьи руки проходит, где ждёт. Именно этапы ожидания — согласование, проверку, приёмку — чаще всего забывают, а они и съедают большую часть срока. Список этапов, который получится, и есть заготовка колонок.

Правило первой доски. Не проектируйте идеальный процесс — зафиксируйте текущий, даже если он кривой. Доска нужна, чтобы увидеть, где именно кривой. Улучшать будете потом, по одному изменению за раз.

Как разложить процесс по колонкам?

Процесс раскладывают по колонкам так, чтобы каждая колонка отражала отдельный этап работы или ожидания. Минимальная доска — три колонки, рабочая для команды — от пяти.

Базовый набор, с которого начинают почти все:

КолонкаЧто означает
Нужно сделатьЗадачи взяты в работу, но ещё не начаты
В работеКто-то активно делает задачу прямо сейчас
ГотовоЗадача завершена и принята

Проблема этого набора в том, что колонка «В работе» скрывает ожидание. Задача формально в работе неделю, а по факту пять дней из семи лежит и ждёт чужого ответа. Чтобы простой стал виден, активные этапы разделяют на «делается» и «сделано, ждёт следующего»:

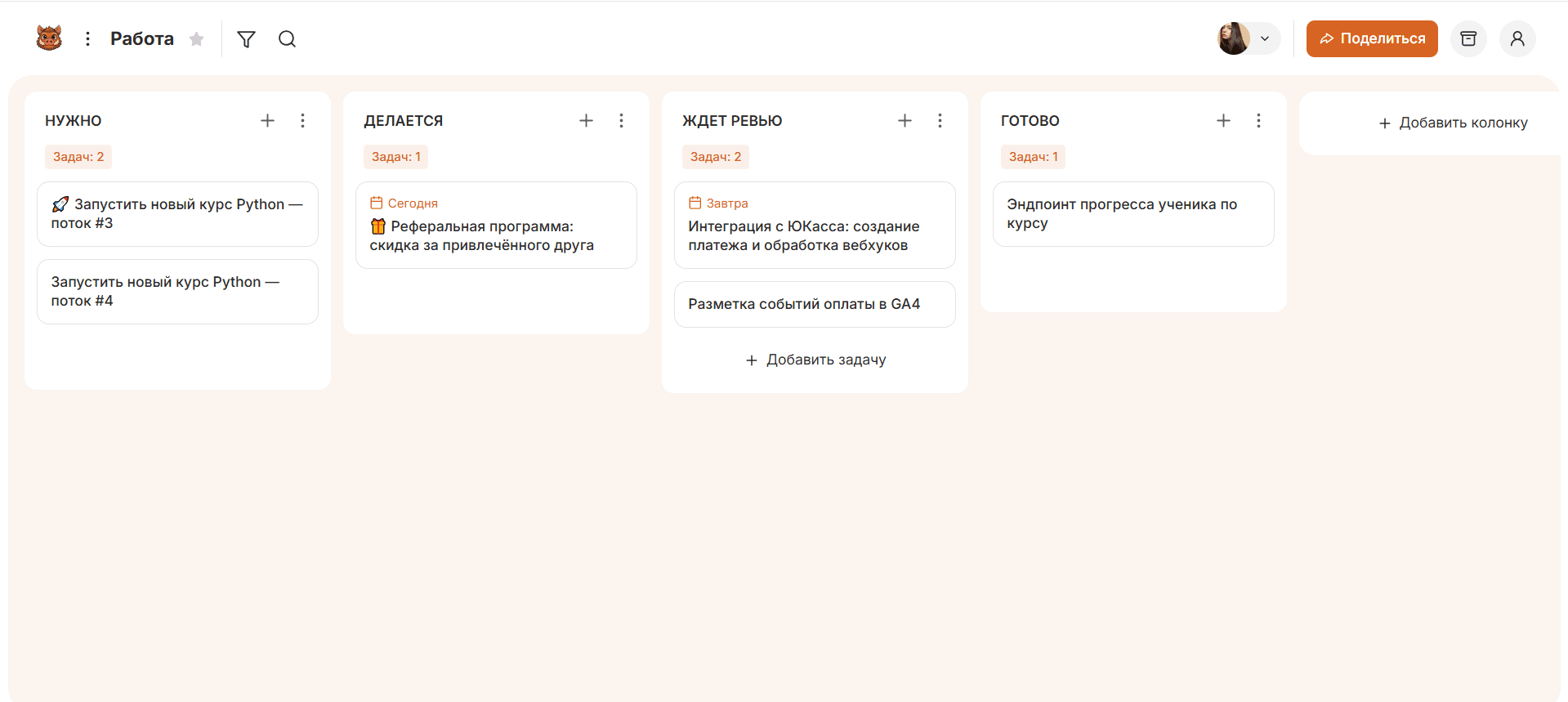

Разница между колонкой «сделано» и следующей колонкой «в работе» — это и есть скрытое время простоя. Пока задачи копятся в «сделано, ждёт ревью», узкое место видно на доске, а не выясняется постфактум.

Что писать на карточке задачи?

На карточке пишут то, что нужно, чтобы взять задачу в работу без дополнительных вопросов. Содержательный минимум — четыре поля: результат, исполнитель, срок, приоритет.

Формулировка результата — самое важное и самое частое место сбоя. «Лендинг» — не задача, а тема. «Собрать лендинг акции по готовому макету, выложить на тестовый домен» — задача, у которой понятно, когда она закрыта. Хороший критерий: по формулировке видно, что считать готовым.

Дальше добавляют по потребности, не раньше: чек-лист подзадач, вложения, метку типа задачи (баг, фича, поручение), обсуждение. Перегружать карточку полями с самого начала не нужно — лишние поля никто не заполняет, и они превращаются в шум.

Зачем на доске ограничивать число задач в работе?

Число задач в работе ограничивают, чтобы команда доводила начатое до конца, а не хваталась за новое. Такое ограничение называют WIP-лимитом (work in progress) — это максимум карточек, который команда договорилась держать в колонке одновременно.

Механика простая: когда в «В работе» уже столько карточек, сколько условились, новую задачу не берут — сначала закрывают текущую или помогают закрыть коллеге. Команда переключается с начала на завершение, и задачи перестают зависать пачками в середине процесса.

Стартовое значение — число исполнителей на этапе плюс один. Для трёх человек в разработке — 4. Дальше подстраивают: если задач в колонке постоянно больше, чем условились, а очередь перед ней растёт — вы нашли узкое место. Подробнее эффект ограничения на сроки разобран в материале о методологии канбан.

Как вести лимит на практике. Автоматической блокировки в лёгких досках обычно нет, и это не мешает — лимит держится договорённостью, а не техникой. Впишите условленное число прямо в название колонки: В работе (макс. 4). Тогда превышение видно всем на доске, и команда сама себя одёргивает. Начните с числа чуть ниже текущего среднего и снижайте по одному, пока поток не станет ровным.

Как использовать дорожки и метки?

Дорожки и метки нужны, чтобы разделить на одной доске задачи разной природы, не заводя вторую доску. Дорожки делят доску горизонтально, метки — помечают карточки цветом.

  • Дорожки (swimlanes) — горизонтальные полосы через все колонки. Типичное применение — отдельная полоса для срочных задач: они идут поверх обычных лимитов и не ломают общий поток. Ещё дорожками делят работу по клиентам или по направлениям.
  • Метки — цветовые ярлыки на карточках: тип задачи, отдел, продукт. Позволяют одним взглядом отфильтровать доску, не перестраивая её.

Правило меры то же, что с полями карточки: вводите дорожку или метку, когда без неё уже путаетесь, а не заранее. Пять цветов меток, значение которых никто не помнит, хуже, чем их отсутствие.

Как читать канбан-доску на встречах?

Доску читают справа налево — от готового к новому. Такой порядок заставляет сначала обсудить то, что близко к завершению, а не хвататься за новые задачи.

Что искать взглядом на ежедневной планёрке:

  1. Задачи у финиша. Что можно закрыть сегодня — двигаем в первую очередь.
  2. Застрявшие карточки. Что не двигалось несколько дней — разбираем почему.
  3. Переполненные колонки. Где задач больше, чем условились держать, — там узкое место, туда направляем силы.
  4. Пустые колонки при полной очереди. Признак того, что задачи не вытягиваются дальше.

Планёрка по доске занимает 10–15 минут и заменяет статусную встречу: не «расскажите, кто чем занят», а «посмотрим, где стоят задачи». Разговор идёт о карточках, а не о людях.

Какие доски собрать под разные процессы?

Под разные процессы собирают доски с разным набором колонок — метод один, колонки свои. Готовые шаблоны, от которых можно оттолкнуться:

Разработка

Бэклог Аналитика Разработка: в работе Разработка: готово Ревью Тестирование Релиз

Разделение разработки на «в работе» и «готово» показывает, сколько задач ждут ревью. Ограничение по числу задач держите на активных колонках — впишите его в название.

Контент и маркетинг

Идея В работе Правки На согласовании Опубликовано

Колонка «На согласовании» почти всегда узкое место — материал ждёт ответа заказчика. Её стоит вынести явно.

Поддержка

Новые заявки В работе Ждёт ответа клиента Решено

Отдельная колонка «Ждёт ответа клиента» не даёт заявкам засчитываться в загрузку команды, пока мяч на стороне клиента.

Личные задачи

Сегодня В работе (макс. 2-3) Готово

Ограничение в 2-3 задачи на «В работе» — весь смысл личной доски. Оно не даёт распыляться и заставляет доводить начатое до конца.

Любой из этих наборов — стартовая точка, а не догма. Соберите ближайший к своему процессу и правьте колонки по мере того, как проявляются реальные этапы.

Какие ошибки убивают доску?

Доску убивают четыре ошибки: чужой шаблон, отсутствие лимитов, брошенные карточки и колонки без правил перехода.

  • Скопированный шаблон. Колонки из чужого процесса не отражают ваш — доска показывает не то, где стоят задачи.
  • Доска без лимитов. Получается визуализация без управления: задачи видно, но их по-прежнему двадцать в работе одновременно.
  • Карточки не двигают вовремя. Если статус меняют раз в неделю задним числом, доска показывает вчерашний день и врёт про сроки.
  • Нет критериев перехода. Пока «готово» у каждого своё, задачи возвращаются с ревью по непонятным причинам. Договоритесь, что считать готовым для каждой колонки, и держите это на виду.

Как собрать первую доску за 10 минут?

Первую доску собирают в несколько шагов, не откладывая на согласование регламентов. Быстрый старт важнее правильной схемы — схему вы уточните по ходу.

  1. Выпишите этапы, через которые проходит типичная задача, включая ожидания.
  2. Сделайте по колонке на каждый этап.
  3. Перенесите на доску все текущие задачи — в том числе начатые и забытые.
  4. Поработайте так неделю, ничего не меняя, — это ваши исходные данные.
  5. Договоритесь о максимуме задач в активных колонках и критериях перехода между ними.

Для быстрого старта подойдёт Канбано: доска создаётся за несколько секунд, без настройки проекта и приглашения участников по почте. Доступ выдаётся ссылкой, поэтому коллеги видят доску сразу, а не после заведения аккаунтов. Веб-версия и приложения для iOS и Android работают на одних данных, а через открытое API к доске можно подключить AI-ассистентов и внешние сервисы.

Создать доску в Канбано

Частые вопросы о работе с канбан-доской

Сколько колонок должно быть на доске?

Столько, сколько реальных этапов у задачи, плюс отдельные колонки для ожиданий. Минимум — три, у команды обычно пять-семь. Больше девяти — признак, что процесс стоит упростить.

Сколько задач держать в работе одновременно?

Ориентир для WIP-лимита — число исполнителей на этапе плюс один. Либо поработайте неделю без ограничения, посмотрите среднее число задач в колонке и договоритесь держать чуть меньше. Автоблокировки в лёгких досках обычно нет — впишите условленное число в название колонки, чтобы превышение было видно всем.

Чем канбан-доска отличается от обычного списка задач?

Список показывает, что нужно сделать, доска — на каком этапе каждая задача и где скапливается очередь. Список отвечает на «что», доска — на «где застряло».

Нужно ли на личной доске ограничивать число задач?

Да, и это главное в личном канбане. Держите 2-3 задачи на «В работе» — это не даёт распыляться и заставляет доводить начатое до конца.

Как вести доску, если задачи очень разного размера?

Крупные задачи декомпозируйте на карточки сопоставимого масштаба. Иначе доска и метрики теряют смысл: карточка на два часа и карточка на три недели несравнимы.
