Методология канбан: принципы, практики и внедрение

16 июля 2026 г.

Команда берёт в работу десять задач одновременно, а за неделю закрывает две. Остальные восемь висят в статусе «в процессе»: одна ждёт ответа от смежников, вторая застряла на ревью, третью начали и переключились на срочную. Формально загрузка стопроцентная, фактически поток стоит.

Методология канбан работает именно с этой ситуацией. Она не перестраивает роли, не вводит спринты и не требует переписывать процессы с нуля — она делает работу видимой и ограничивает количество одновременно взятых задач. Разбираем, из чего состоит метод, какие метрики показывают его эффект и как внедрить канбан в команде за пять шагов.


Что такое методология канбан?

Методология канбан — это метод управления потоком задач, при котором работа визуализируется на доске, а количество одновременно выполняемых задач ограничено. Метод не задаёт ролей, длительности итераций и обязательных встреч. Он накладывается на существующий процесс и меняет его постепенно.

Ключевое отличие от привычного планирования — принцип вытягивания. Задача переходит на следующий этап не потому, что её туда передали, а потому, что на этом этапе освободилось место. Исполнитель берёт новую работу только тогда, когда закончил текущую.

Из этого следует практический эффект: узкие места процесса перестают быть догадками. Если колонка «Тестирование» постоянно заполнена до лимита, а «Разработка» пустует — очередь видна на доске, а не выясняется на ретроспективе через месяц.

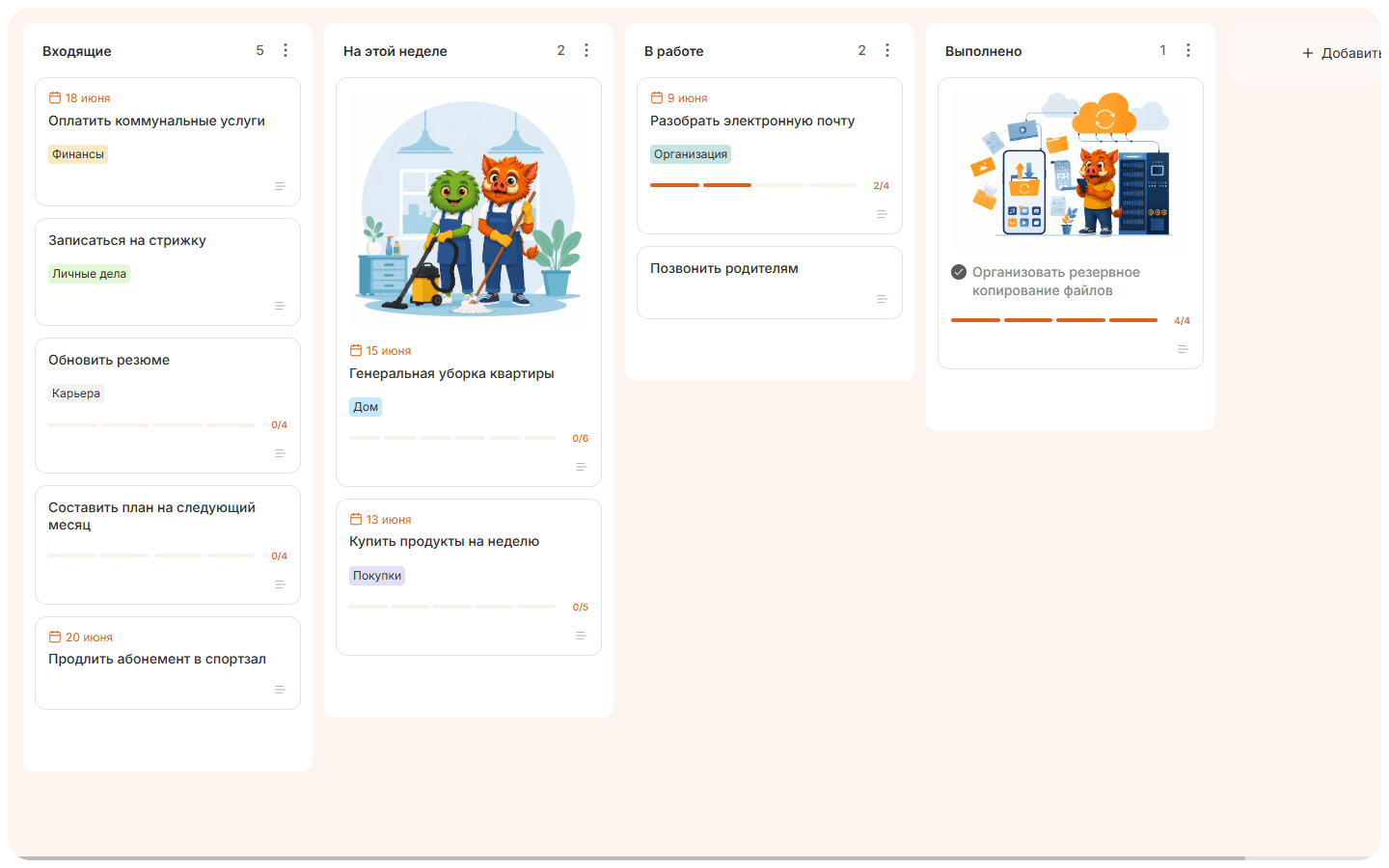

Демонстрационная доска Канбано с четырьмя этапами задач
Канбан-доска в сервисе Kanbano

Откуда появился канбан?

Канбан появился на заводах Toyota в середине XX века как часть системы бережливого производства. Рабочие крепили на доску карточки, которые сигнализировали о необходимости поставки деталей на конкретный участок конвейера. Само слово состоит из двух японских элементов: «кан» — видимый, «бан» — карточка или табличка.

Смысл карточки был в сигнале: деталь производится не по плану, а по факту запроса от следующего участка. Так завод сокращал складские запасы и не производил лишнего.

В начале 2000-х Дэвид Андерсон адаптировал подход к интеллектуальному труду — сначала в Microsoft, затем в Corbis. Производственные партии деталей заменились задачами, конвейер — этапами рабочего процесса, а физические карточки — сначала стикерами, потом цифровыми карточками. В 2010 году Андерсон описал результат в книге «Канбан: успешные эволюционные изменения для вашего технологического бизнеса», и метод получил ту форму, в которой применяется сейчас.


Чем канбан отличается от scrum?

Канбан отличается от scrum отсутствием фиксированных итераций и обязательных ролей. Оба подхода относятся к agile, но устроены по-разному.

ПараметрКанбанScrum
ИтерацииНепрерывный потокСпринты фиксированной длины
РолиНе задаются методомProduct owner, scrum-мастер, команда
Изменение приоритетовВ любой моментПосле завершения спринта
Единица планированияОтдельная задачаОбъём спринта
Ограничение нагрузкиWIP-лимиты по этапамОбъём, взятый на спринт
Основные метрикиВремя цикла, пропускная способностьVelocity, burndown
ВнедрениеНа текущий процессС перестройкой процесса

Практический критерий выбора — характер потока. Scrum работает там, где объём задач можно спланировать на две недели вперёд и не менять. Канбан — там, где задачи приходят непрерывно и приоритеты меняются в течение дня: поддержка, эксплуатация, маркетинг, согласование документов, найм.

Подходы совместимы. Scrum-команды используют WIP-лимиты внутри спринта, а канбан-команды проводят регулярные встречи по анализу метрик.


На каких принципах строится канбан?

Канбан строится на двух группах принципов: управления изменениями и предоставления услуг. Первая группа отвечает за то, как метод входит в команду, вторая — за то, ради чего он работает.

Принципы управления изменениями:

  1. Начинайте с того, что есть сейчас. Метод не требует нового процесса — он описывает текущий.
  2. Договоритесь об эволюционном развитии. Изменения вносятся малыми шагами, а не реформой.
  3. Поощряйте лидерство на всех уровнях. Предложение по улучшению процесса может прийти от любого участника, а не только от руководителя.

Принципы предоставления услуг:

  1. Разберитесь в потребностях заказчика. Работа команды рассматривается как сервис с ожидаемым сроком выполнения.
  2. Управляйте работой, а не людьми. Внимание направлено на движение задач, а не на загрузку сотрудников.
  3. Регулярно пересматривайте правила. Договорённости о процессе меняются вслед за процессом.

Третий принцип первой группы объясняет, почему канбан приживается в командах, где предыдущие внедрения не пошли: метод не спускается сверху единым регламентом.


Какие практики входят в канбан-метод?

В канбан-метод входят шесть практик: визуализация, ограничение незавершённой работы, управление потоком, явные правила, обратная связь и эволюционные улучшения. Практики применяются последовательно — каждая опирается на предыдущую.

Как визуализировать поток работы?

Поток визуализируют, разложив реальные этапы процесса по колонкам доски. Важное условие: колонки описывают то, как работа идёт сейчас, а не то, как её хотелось бы организовать.

Типичная ошибка — скопировать чужую схему «Бэклог → В работе → Готово», хотя в команде есть согласование с заказчиком, ревью и приёмка. Такая доска скрывает половину процесса: задача формально «в работе» неделю, а по факту пять дней из семи ждёт чужого ответа.

Чтобы этапы ожидания не растворялись в общей колонке, их выделяют отдельно: «Разработка — в работе» и «Разработка — готово, ждёт ревью». Разница между этими колонками и есть скрытое время простоя.

Зачем ограничивать количество задач в работе?

Количество задач в работе ограничивают, чтобы сократить время выполнения каждой из них. WIP-лимит (work in progress) — это максимальное число карточек, допустимое в колонке одновременно.

Механика опирается на закон Литтла: среднее время выполнения задачи равно количеству незавершённой работы, делённому на пропускную способность. Если команда закрывает 5 задач в неделю и держит в работе 20, средняя задача проходит поток за 4 недели. Сократите незавершённую работу до 10 — время выполнения падает до 2 недель. Пропускная способность при этом не изменилась.

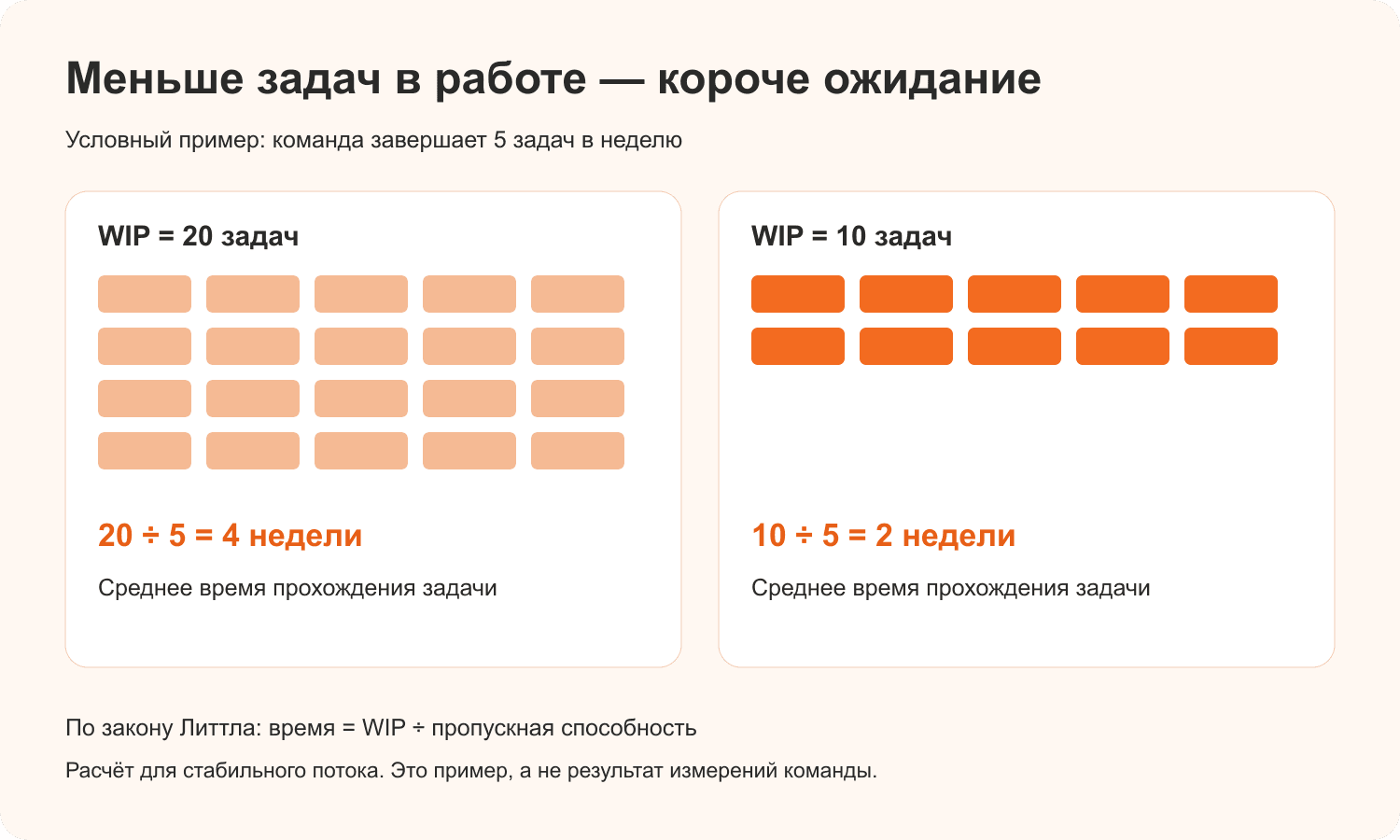

Условный расчёт по закону Литтла: WIP 20 и 10 задач при завершении 5 задач в неделю

Стартовый ориентир для лимита — количество исполнителей на этапе плюс один. Для трёх разработчиков лимит колонки «Разработка» — 4. Дальше значение корректируется по факту: если лимит регулярно упирается в потолок, а очередь растёт — узкое место найдено.

Побочный эффект лимитов важнее основного. Когда колонка заполнена, исполнитель не может взять новую задачу и вынужден помочь закрыть чужую. Команда начинает работать над завершением, а не над началом.

Как управлять потоком?

Потоком управляют, отслеживая скорость прохождения задач и устраняя причины задержек. Управление направлено на движение работы, а не на загрузку людей.

На практике это означает регулярный разбор трёх вопросов: где задачи стоят дольше всего, какие карточки не двигались больше нескольких дней, какие типы задач систематически проходят медленнее остальных. Стопроцентная загрузка сотрудников при этом не является целью — она обычно означает, что очередь растёт быстрее, чем поток.

Почему правила должны быть явными?

Правила делают явными, чтобы участники одинаково понимали условия перехода задач между этапами. Пока критерий готовности живёт в голове у ведущего разработчика, задача возвращается с ревью по причинам, о которых исполнитель не знал.

Явные правила фиксируются письменно и держатся на виду: определение готовности для каждой колонки, порядок приоритизации, значения WIP-лимитов, правила для срочных задач. Формулировка «код проверен и покрыт тестами» работает, формулировка «задача сделана нормально» — нет.

Как организовать обратную связь?

Обратную связь организуют через регулярные встречи, на которых команда смотрит на доску и метрики. Канбан не предписывает состав встреч жёстко, но выделяет несколько типовых.

  • Ежедневная планёрка — команда идёт по доске справа налево, от готового к новому, и разбирает застрявшие карточки.
  • Разбор метрик — раз в две недели или месяц: время цикла, пропускная способность, накопленные очереди.
  • Пересмотр правил — по итогам разбора: лимиты, критерии готовности, состав колонок.

Направление обхода доски справа налево не случайно: сначала обсуждается то, что близко к завершению.

Как улучшать процесс эволюционно?

Процесс улучшают малыми проверяемыми изменениями, каждое из которых оценивается по метрикам. Схема одна: гипотеза — изменение — измерение — решение оставить или откатить.

Например, время цикла выросло с 4 до 7 дней. Гипотеза: задачи ждут ревью. Изменение: WIP-лимит на колонке «Ревью» снижен до 2. Через две недели время цикла измеряется снова. Если показатель вернулся к 4–5 дням — изменение закрепляется в правилах.


Как устроена канбан-доска?

Канбан-доска состоит из колонок-этапов, карточек-задач, WIP-лимитов и, при необходимости, горизонтальных дорожек. Это основной рабочий инструмент метода.

  • Колонки соответствуют этапам процесса. Минимальный набор — три: «К выполнению», «В процессе», «Готово». Развёрнутый для команды разработки — «Бэклог», «Аналитика», «Разработка», «Ревью», «Тестирование», «Релиз».
  • Карточки описывают единицу работы. Содержательный минимум: формулировка результата, исполнитель, срок, приоритет. Дальше — по потребности: чек-лист, вложения, обсуждение, метки типа задачи.
  • WIP-лимиты проставляются на колонках активной работы. На входной и финальной колонках лимиты обычно не ставят.
  • Дорожки (swimlanes) делят доску горизонтально: по типам задач, по клиентам, по классам обслуживания. Отдельная дорожка для срочных задач решает частую проблему — блокирующие инциденты перестают ломать общие лимиты.
  • Классы обслуживания задают порядок разбора очереди: срочные, с фиксированной датой, стандартные, нематериальные. Без этого приоритизация превращается в ручное решение по каждой задаче.

Какие метрики используют в канбане?

В канбане используют метрики потока: время выполнения, время цикла, пропускную способность и накопительную диаграмму потока. Все они считаются по данным доски и не требуют отдельного учёта.

МетрикаЧто показываетКак считается
Время выполнения (lead time)Срок с точки зрения заказчикаОт постановки задачи до готовности
Время цикла (cycle time)Длительность работы командыОт взятия в работу до готовности
Пропускная способность (throughput)Объём выполненногоЧисло задач за период
Незавершённая работа (WIP)Текущая нагрузкаКарточки в активных колонках
Накопительная диаграмма (CFD)Динамика очередейЧисло задач в каждом статусе по дням

Накопительная диаграмма потока читается по толщине полос. Расширяющаяся полоса означает, что задачи приходят на этап быстрее, чем уходят с него, — очередь растёт. Схлопывающаяся полоса — этап простаивает.

Метрику velocity в канбане не используют: она привязана к спринтам и оценкам в story points, которых в методе нет.


Как внедрить канбан в команде за 5 шагов?

Канбан внедряют за пять шагов, не останавливая текущую работу. Полный цикл занимает от двух недель до месяца.

  1. Опишите процесс как есть. Соберите команду и восстановите путь задачи от постановки до сдачи. Включите этапы ожидания — согласование, ревью, приёмку.
  2. Соберите доску по этому описанию. Колонки повторяют реальные этапы. Перенесите на доску все задачи, которые сейчас в работе, включая начатые и забытые.
  3. Посмотрите на результат неделю без изменений. Первая неделя — измерение. Вы увидите фактический объём незавершённой работы и колонки, где скапливается очередь.
  4. Проставьте WIP-лимиты. Стартовое значение — исполнители плюс один. Зафиксируйте письменно критерии перехода между колонками.
  5. Разберите метрики через две недели. Сравните время цикла и пропускную способность с исходными. Скорректируйте лимиты или колонки — по одному изменению за раз.

Шаг 3 чаще всего пропускают, и зря: без исходных данных нечем измерять эффект изменений.


Каким командам подходит канбан?

Канбан подходит командам с непрерывным потоком входящих задач и меняющимися приоритетами. Метод хорошо ложится на процессы, где объём работы нельзя зафиксировать на две недели вперёд.

  • Поддержка и эксплуатация. Заявки приходят непредсказуемо, спринт спланировать невозможно.
  • Маркетинг и контент. Материалы идут потоком через этапы «Идея → Текст → Правки → Публикация».
  • HR и найм. Кандидаты движутся по воронке этапов с явными критериями перехода.
  • Согласование документов. Основное время задача проводит в ожидании — канбан делает это видимым.
  • Личное планирование. Три колонки и лимит в 2–3 задачи на «В работе».

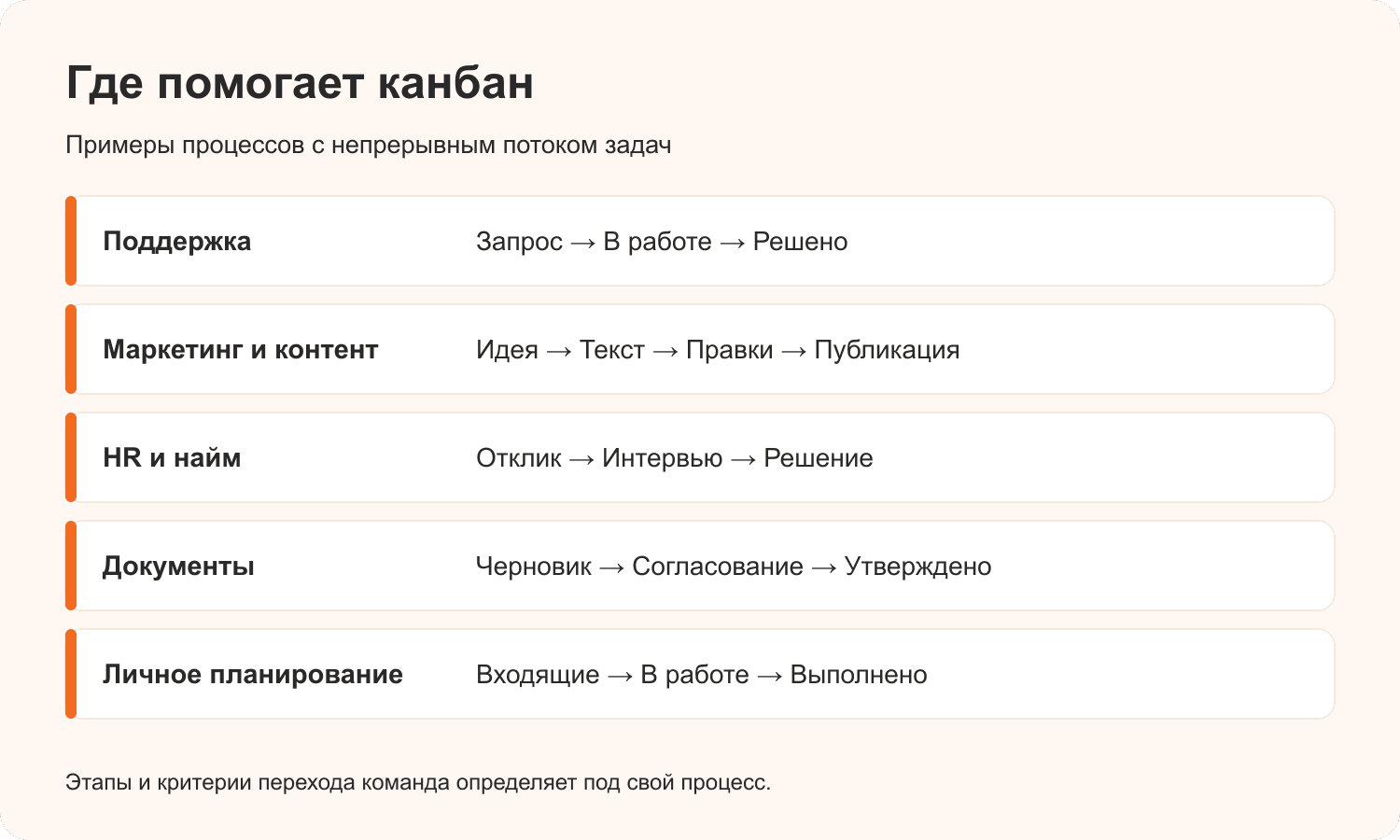

Примеры канбан-процессов для поддержки, контента, найма, документов и личных задач

Ограничения у метода тоже есть. Канбан не даёт инструментов планирования долгих проектов с жёсткими зависимостями между задачами — там нужны диаграмма Ганта или гибрид. Метод не задаёт ролей, поэтому в командах без сложившихся договорённостей доска быстро превращается в свалку карточек.


Какие ошибки мешают канбану работать?

Канбану мешают четыре типичные ошибки: доска без лимитов, скопированные колонки, игнорирование метрик и лимиты «для галочки».

  • Доска без WIP-лимитов. Получается визуализация без управления: задачи видно, но их по-прежнему двадцать в работе.
  • Колонки из чужого шаблона. Доска не отражает реальный процесс и не показывает, где задачи стоят.
  • Метрики не смотрят. Без времени цикла и пропускной способности изменения вносятся наугад.
  • Лимит превышают, когда неудобно. Правило, которое нарушают, не работает. Если лимит регулярно мешает — его пересматривают на встрече, а не обходят молча.
  • Задачи разного масштаба на одной доске. Карточка на 2 часа и карточка на 3 недели ломают статистику времени цикла. Крупные декомпозируются, иначе метрики бесполезны.

С чего начать работу по канбану?

Начать стоит с доски по текущему процессу, не дожидаясь согласования регламентов. Первая неделя нужна не для правильной схемы, а для данных: сколько задач реально в работе и где они стоят.

Для этого шага подойдёт Канбано — доска создаётся за несколько секунд, без регистрации команды и настройки проекта. Доступ выдаётся ссылкой, поэтому коллеги видят доску сразу, а не после заведения аккаунтов. Веб-версия и приложения для iOS и Android синхронизируются, а открытое API позволяет подключить к доске AI-ассистентов и внешние сервисы.

Соберите колонки по реальным этапам, перенесите текущие задачи, проставьте лимиты через неделю наблюдений — этого набора хватает, чтобы метод заработал.


Частые вопросы о методологии канбан

Чем канбан отличается от канбан-доски? Канбан — метод управления потоком работы, канбан-доска — его основной инструмент. Доска без WIP-лимитов, явных правил и метрик остаётся визуализацией, но не методом.

Нужны ли в канбане оценки задач в часах? Не обязательно. Прогноз строится на статистике: время цикла и пропускная способность за прошлые периоды дают более точную оценку, чем экспертные часы.

Какой WIP-лимит поставить в начале? Число исполнителей на этапе плюс один. Значение корректируется по метрикам через две-три недели работы.

Можно ли совмещать канбан и scrum? Да. Scrumban — распространённый гибрид: спринты и роли из scrum, WIP-лимиты и вытягивание из канбана.

Работает ли канбан для одного человека? Да. Личная доска из трёх колонок с лимитом 2–3 задачи на «В работе» решает ту же задачу — не начинать новое, пока не закрыто текущее.
